红谷大厦维建工程推动情况

日期:2017-03-06

    红谷大厦维建工程本月内裙楼屋面已实现保温砖铺贴工作 ,空调等设备基础已实现施工 ,裙楼屋面风管已装置到位 ,裙楼屋面翻建工作整体根基实现 。
    B座南面幕墙打胶及破损玻璃更换工作已全数实现 ,有关部位施工所需吊篮年前已实现拆除 ,B座北面幕墙打胶及破损玻璃更换工作年后持续推动 ,预计3月上旬可全数实现 ,之后将统一铺排B座表幕墙洗濯工作 。
    第二批次更换电梯对应电梯厅前室部位已实现墙面砖、门套、门槛石更换等工作 ,最终于2017年1月20日同步电梯验收功夫节点实现 。

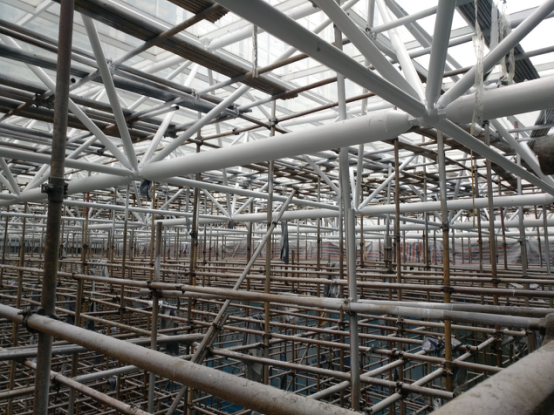

红谷大厦中庭钢桁架除锈以及底漆、防火漆施工等工作已于年前实现 ,渣滓两遍面漆的施工思考到年后工作日施工 ,油漆味路较沉 ,影响大楼办公人员年后上班的工作环境 ,也已于2017年2月2日前(初五、初六两天抢工)顺利实现 ,并铺排三台大型抽风机分散排风换气 ,确保了年后大楼内的正常办公环境 。整个中庭脚手架的拆除工作预计2月底可根基实现 。
